Informationen zum Zubau Haus 4

Kindergarten Zubau

Schon lange gibt es in Eichgraben einen Kindergarten. Zuerst noch in einem Haus am unteren Ende der Wallnerstraße, dann im Kloster Stein, in der Volksschule und auch im Hotel Schoberegger. Im Jahr 1993 wurde am heutigen Standort unser Rapunzelkindergarten mit Platz für drei Gruppen eröffnet. Geplant vom Architekturbüro Thurn-Valsassina, bildet das auffällige Gebäude (Haus 1) mit der Rapunzelfigur und dem geschwungenen Dach einen markanten Punkt in Eichgraben.

Eichgraben ist ein Ort, in dem sich junge Familien jedenfalls wohl fühlen und so wurde im Jahr 2009 eine Erweiterung um weitere drei Gruppen (Haus 2) notwendig. Schon 6 Jahre später – im Jahr 2015, haben wir schließlich das dritte Haus errichtet, mit einem Platzangebot für rund 170 Kinder in 8 Gruppen auf rund 5.400 m² Grund.

Zubau (Haus 4)

Im Herbst 2022 hat das Land NÖ neue rechtliche Grundlagen für den Kindergartenbesuch geschaffen, die NÖ Kinderbetreuungsoffensive.

Die Gemeinde Eichgraben hat umgehend mit der Bedarfserhebung begonnen und so errichten wir in am bestehenden Standort nun einen Zubau (Haus 4) in dem 3 Kleinkinder Gruppen entstehen. Die Planungsarbeiten zum Zubau werden von dem ortsansässigen Architektenpaar Magdalena Nowak und Andreas Frauscher durchgeführt.

Entwurf ONA.Architecture

Entwurf ONA.Architecture

Der Baubeginn war im Herbst 2024, die geplante Fertigstellung ist für Sommer 2025 angesetzt, sodass wir ab Beginn des Kindergartenjahres 2025/26 folgend insgesamt 11 Gruppen in unserem Kindergarten-Campus zur Verfügung haben.
Weiters haben wir ein Nachbargrundstück des aktuellen Kindergartens angekauft, auf welcher Spiel- und Freiflächen für alle Gruppen entstehen.

Details zur Planung

Der Zubau soll mit einem Verbindungsgang an Haus 3 angeschlossen werden, die Energieversorgung erfolgt mit PV-Anlage und Luftwärmepumpe. Die Gebäudekonstruktion wird als Holzbau ausgeführt. Die Fassade wird mit Holz und großzügigen Fensterflächen gestaltet – funktional, schlicht – aber dennoch optisch ansprechend. Die Raumaufteilung wird flexibel sein, dass die Räume dem individuellen Platzbedarf bzw. der jeweiligen Gruppenzusammensetzung angepasst werden können. Ebenso in Ausarbeitung ist eine Neugestaltung der Verkehrsfläche vor dem Kindergarten.

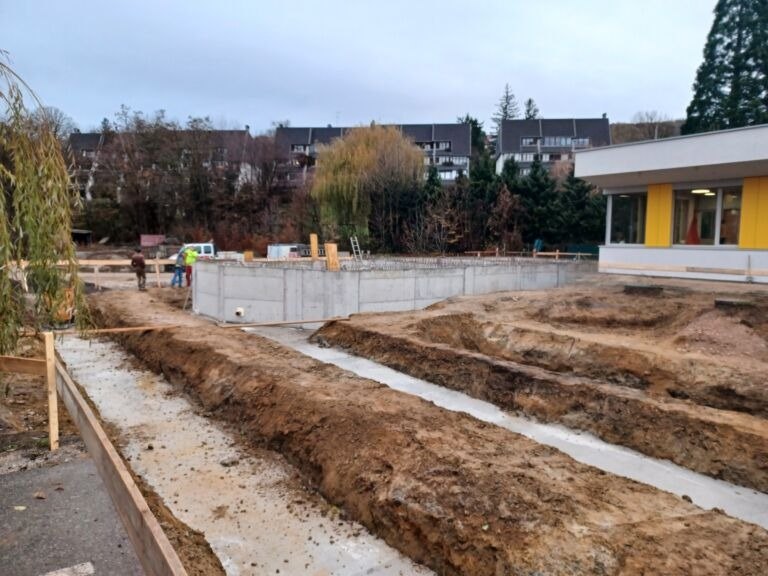

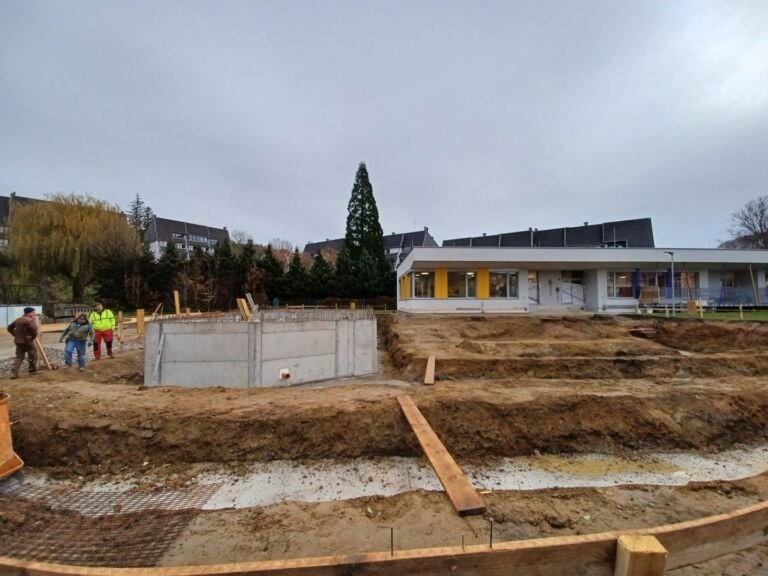

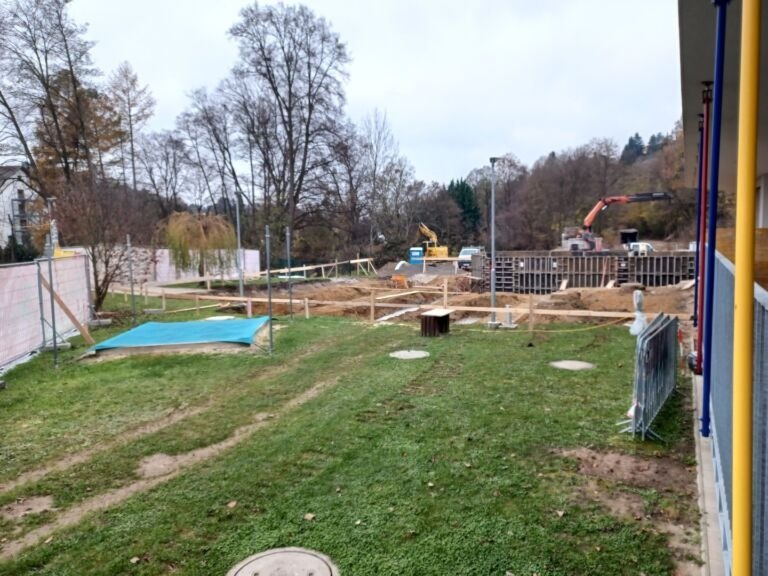

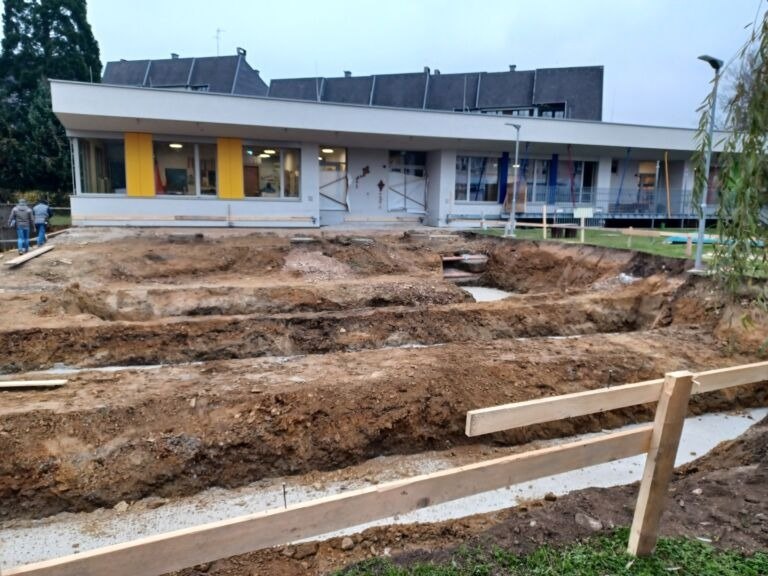

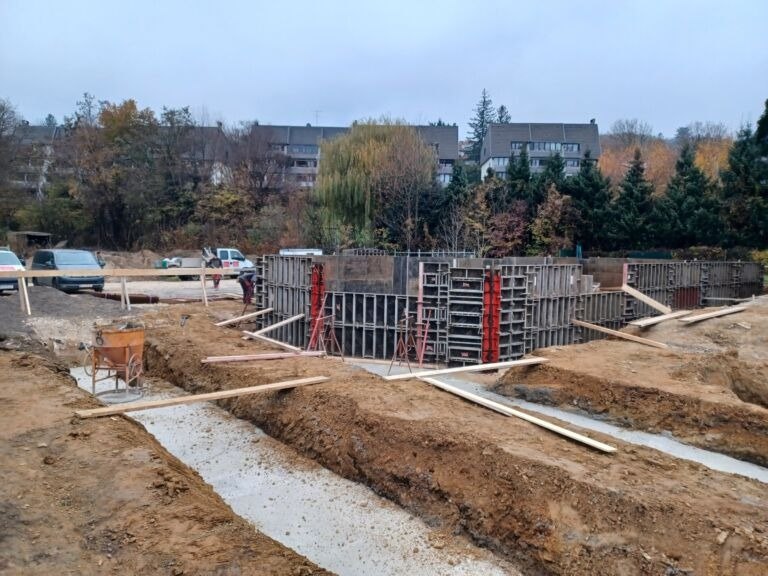

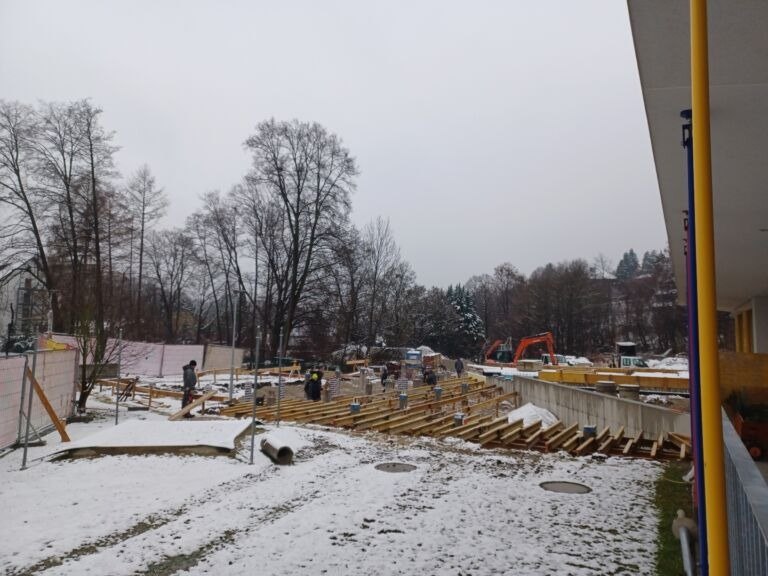

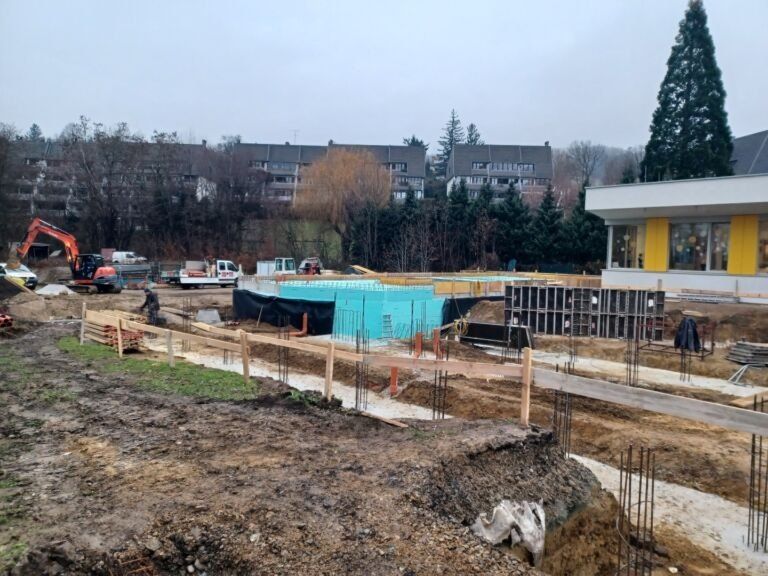

Baufortschritt 12.11.2024

Baufortschritt 19.11.2024

Baufortschritt 26.11.2024

Baufortschritt 03.12.2024

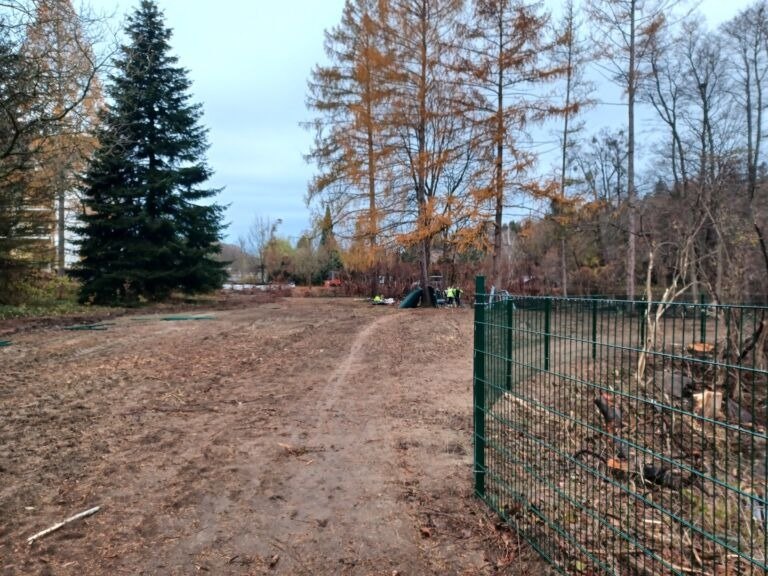

Grünfläche

Die Baustelle schreitet voran - nimmt aber natürlich auch viel Fläche in Anspruch. Daher freuen wir uns sehr, dass wir rund 2.000m² Grünfläche vom Gelände des Hotels Wienerwalds für die Dauer der Errichtung anmieten konnten. Unser Bauhofteam hat super Einsatz gezeigt und das Grundstück gemeinsam mit der Fa. Glück hergerichtet. Somit steht den Kindern ab sofort viel zusätzlicher Spielraum an der frischen Luft zur Verfügung.

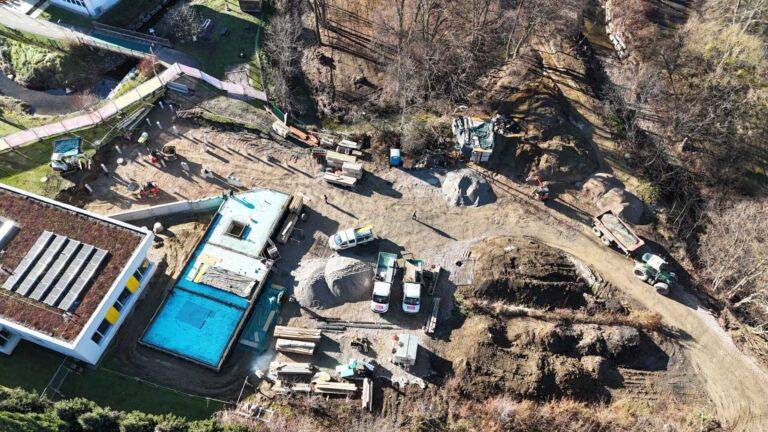

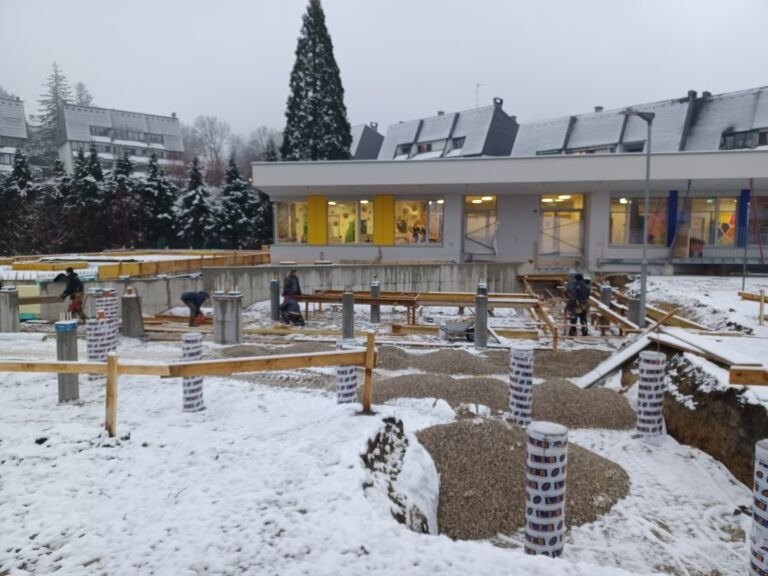

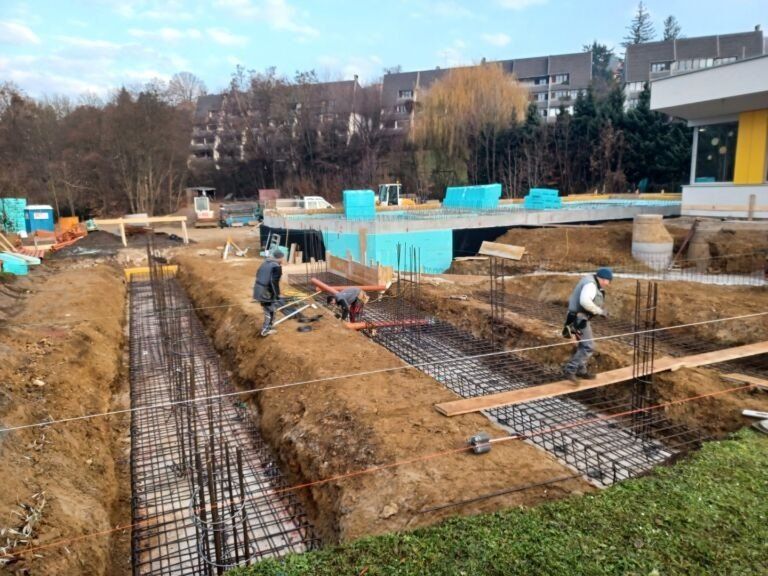

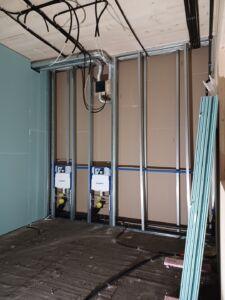

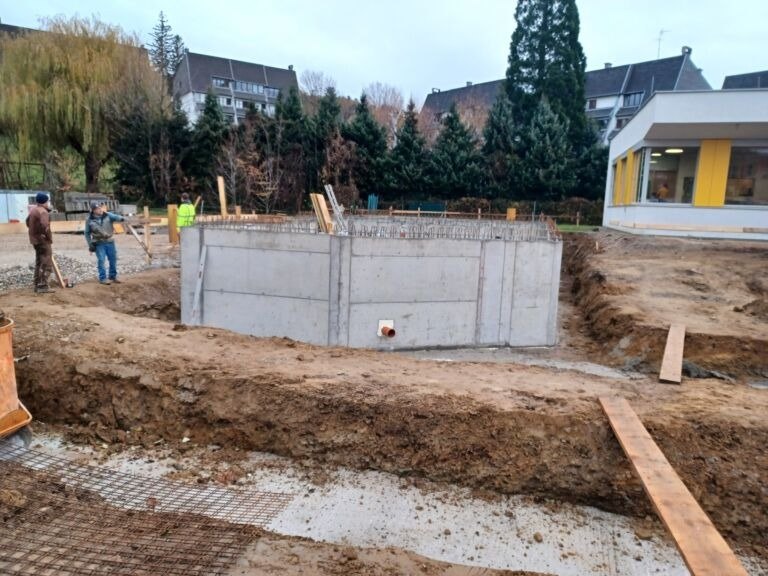

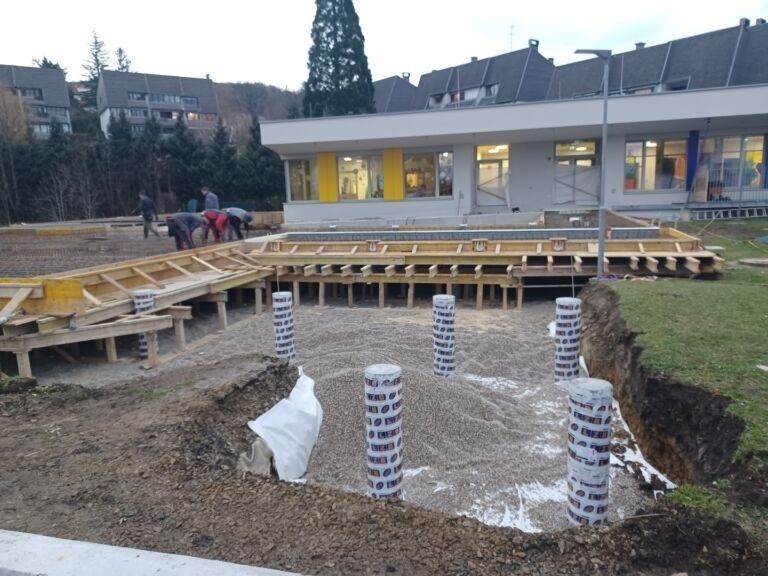

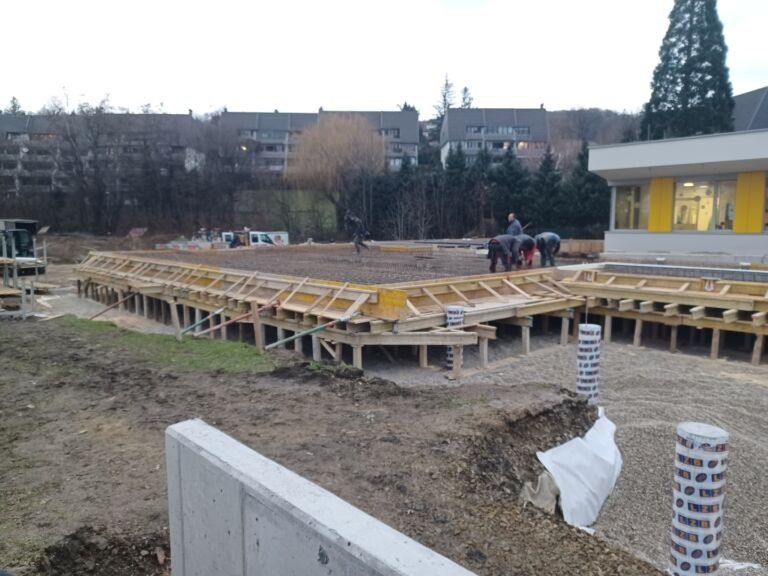

Baufortschritt 10.12.2024

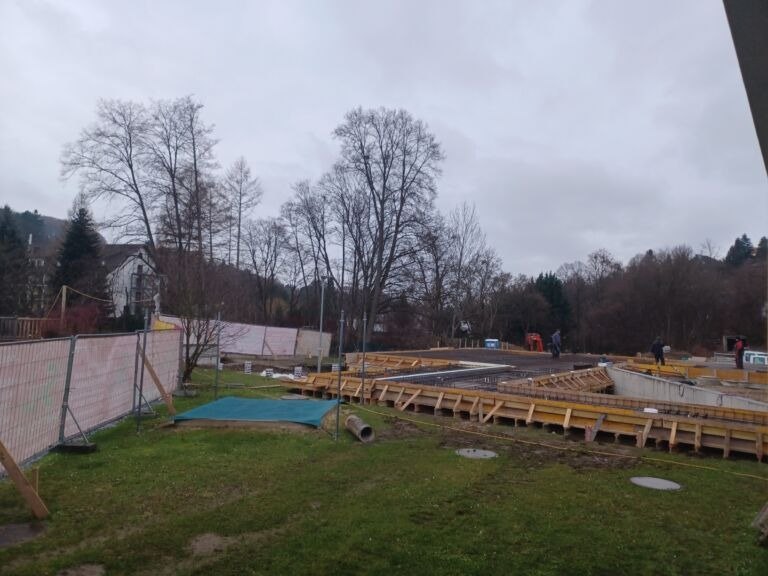

Baufortschritt 17.12.2024

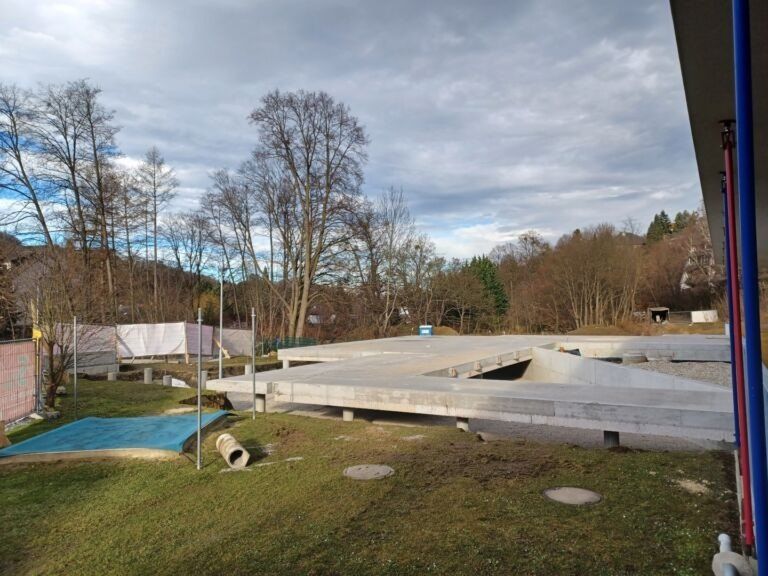

Baufortschritt 28.01.2025

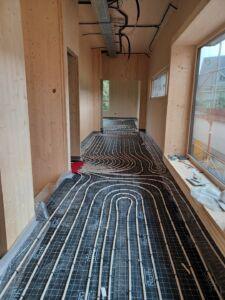

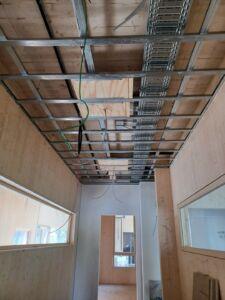

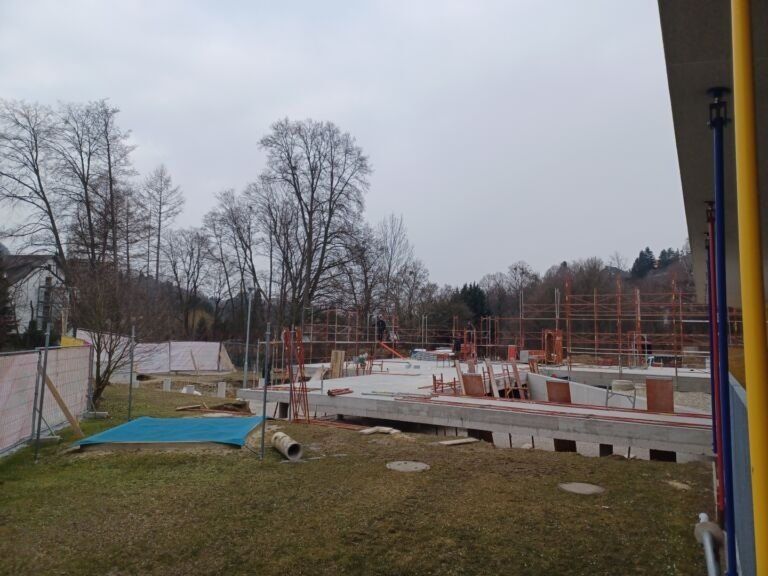

Baufortschritt 18.02.2025: Die Vorbereitungen für den Holzbau laufen

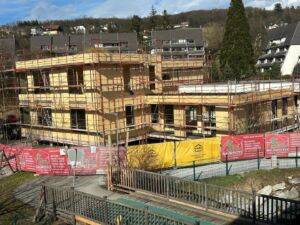

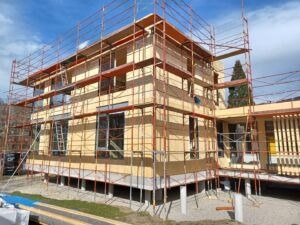

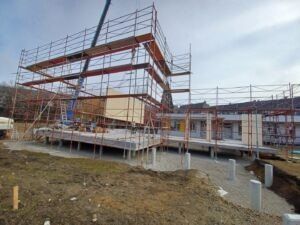

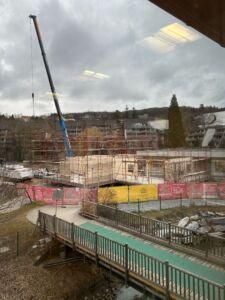

Baufortschritt 25.02.2025

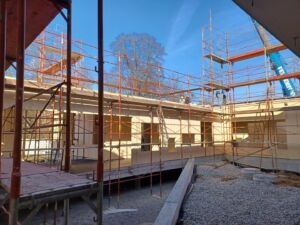

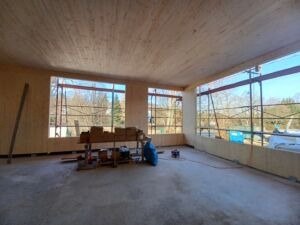

Baufortschritt 26.02.2025

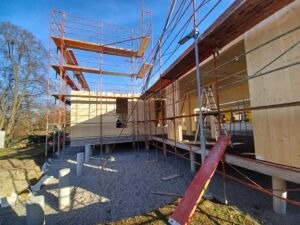

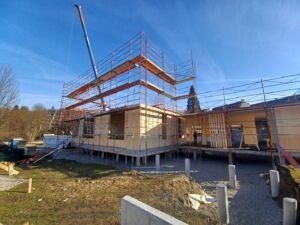

Baufortschritt 04.03.2025

Baufortschritt 06.03.2025

Baufortschritt 12.03.2025

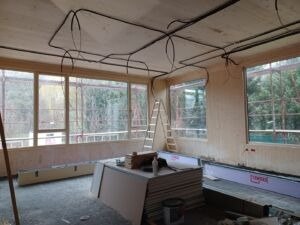

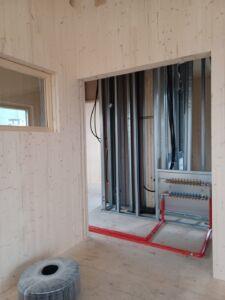

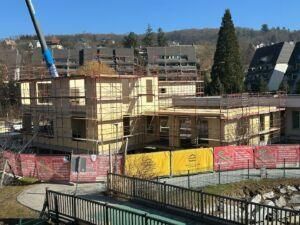

Baufortschritt 01.04.2025

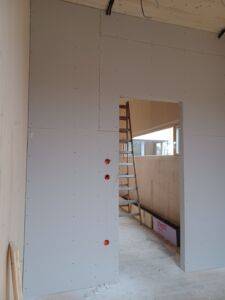

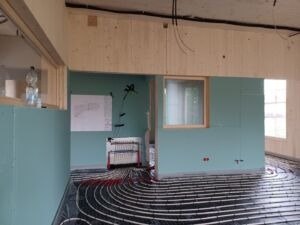

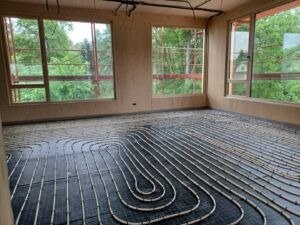

Baufortschritt 06.05.2025

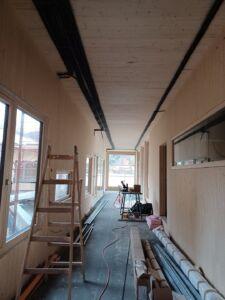

Baufortschritt 13.05.2025

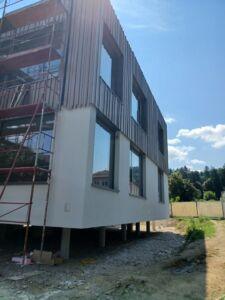

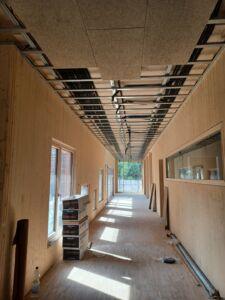

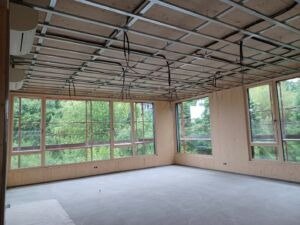

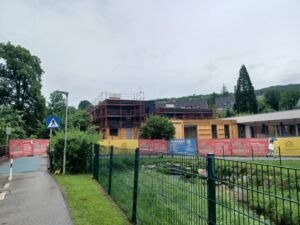

Baufortschritt 03.06.2025

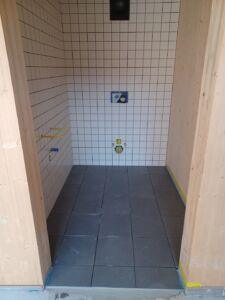

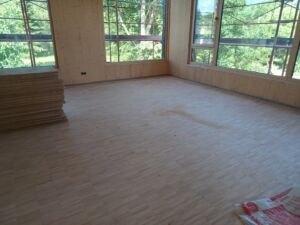

Baufortschritt 06.06.2025

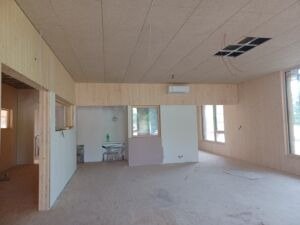

Baufortschritt 17.06.2025

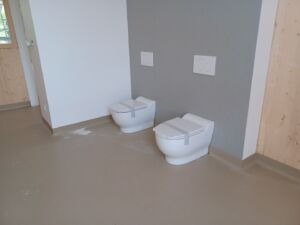

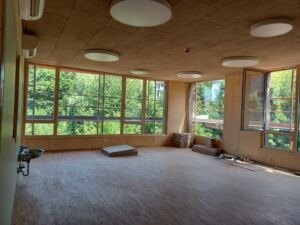

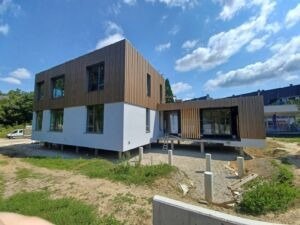

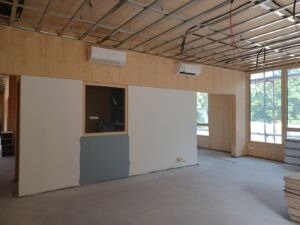

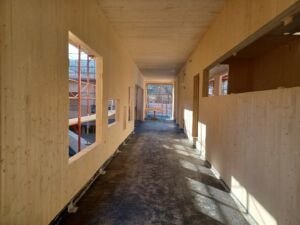

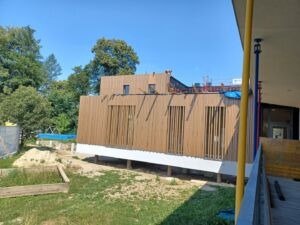

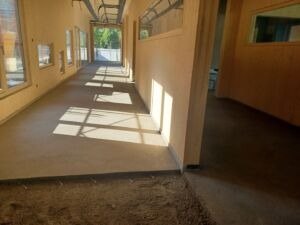

Baufortschritt 15.07.2025

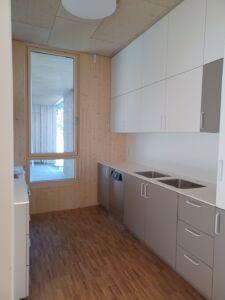

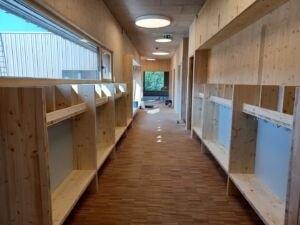

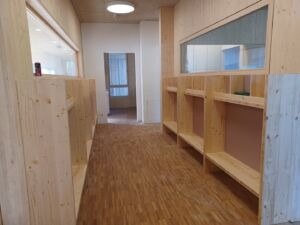

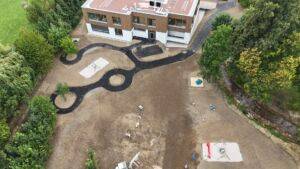

Baufortschritt Anfang August 2025

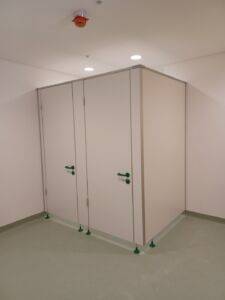

Baufortschritt Ende August 2025
